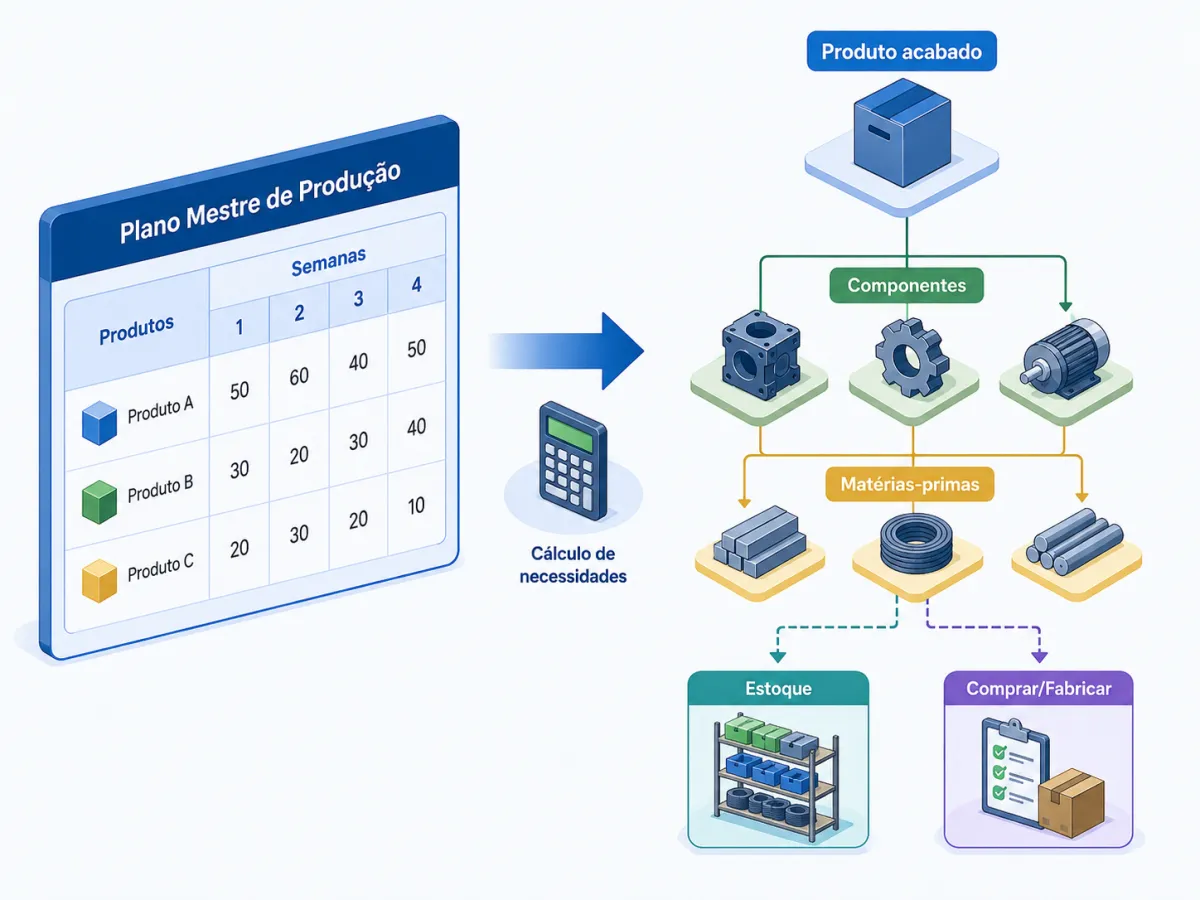

Introdução:

Em uma indústria, produzir bem não significa apenas manter máquinas funcionando ou fabricar o maior volume possível. A operação precisa saber quais itens devem entrar na linha, em que momento cada ordem deve começar e qual quantidade realmente precisa ser fabricada. É justamente nesse ponto que o software de produção assume um papel importante no planejamento e no controle industrial.

Esse tipo de sistema reúne informações relacionadas ao processo produtivo em um único ambiente, permitindo que gestores acompanhem necessidades de fabricação, estoques, pedidos, materiais disponíveis, ordens em andamento e capacidade dos recursos produtivos. Em vez de analisar cada informação separadamente, a empresa passa a enxergar como esses dados se relacionam antes de tomar uma decisão.

Imagine que exista uma quantidade elevada de pedidos para determinado produto. Olhar apenas para a carteira comercial poderia levar à decisão de iniciar imediatamente a fabricação. Porém, antes disso, é necessário verificar quanto desse produto já existe em estoque, quais ordens estão em andamento, se há matéria-prima suficiente e se as máquinas necessárias possuem capacidade disponível.

É essa combinação de informações que torna o planejamento mais consistente.

A demanda mostra aquilo que deverá ser atendido. Os pedidos ajudam a identificar necessidades já confirmadas. O estoque indica quanto está disponível naquele momento. A estrutura dos produtos revela quais materiais serão necessários. Já a capacidade produtiva demonstra se máquinas, equipamentos e operações conseguem absorver a carga prevista.

Quando essas informações são analisadas em conjunto, fica mais fácil definir prioridades e evitar a abertura de ordens desnecessárias.

Também é importante compreender que planejamento, programação e controle da produção possuem funções diferentes, embora estejam diretamente conectados.

O planejamento olha para as necessidades futuras e determina aquilo que deverá ser produzido para atender a demanda prevista ou confirmada. É nessa etapa que são avaliadas quantidades, necessidades de materiais, estoques e disponibilidade produtiva.

A programação transforma esse plano em uma sequência operacional. Ela ajuda a determinar quando cada ordem deverá começar, quais recursos serão utilizados e como as atividades serão distribuídas ao longo dos períodos disponíveis.

Já o controle acompanha aquilo que realmente está acontecendo no processo. O objetivo é comparar o planejado com o realizado, identificar atrasos, desvios, quantidades produzidas e mudanças capazes de afetar as próximas ordens.

Essas três etapas precisam funcionar de maneira conectada. Um planejamento pode parecer adequado inicialmente, mas perder validade se o estoque mudar, um material atrasar ou determinada máquina ficar indisponível. Quanto mais atualizadas estiverem as informações, maior será a capacidade de reorganizar a operação.

Esse é um dos problemas enfrentados quando uma indústria depende exclusivamente de planilhas, anotações ou controles mantidos separadamente por diferentes setores.

Uma planilha pode indicar determinada quantidade em estoque, enquanto outro controle apresenta um valor diferente. Um pedido pode ter sido alterado sem que essa informação tenha chegado ao planejamento. Uma ordem concluída pode continuar aparecendo como pendente em um documento que não foi atualizado.

Além do risco de divergência, existe a dificuldade de relacionar grandes volumes de dados. Conforme a empresa aumenta a quantidade de produtos, componentes, pedidos e ordens, realizar verificações manualmente se torna cada vez mais trabalhoso.

O software de produção ajuda a reduzir essa fragmentação ao manter as informações necessárias ao planejamento em uma mesma base. Dessa forma, alterações importantes podem ser consideradas nas próximas decisões, oferecendo uma visão mais coerente do cenário produtivo.

Na prática, todo esse processo deve ajudar a responder três perguntas fundamentais: o que produzir, quando produzir e quanto produzir.

Saber o que produzir significa identificar quais produtos realmente apresentam necessidade de fabricação. Saber quando produzir envolve determinar o momento adequado para iniciar uma ordem considerando prazo, materiais e capacidade disponível. Já saber quanto produzir exige calcular uma quantidade compatível com a demanda sem criar estoques desnecessários.

Essas perguntas parecem simples, mas as respostas dependem de diversas variáveis que mudam continuamente dentro da operação.

Por que saber o que, quando e quanto produzir é essencial

Uma fábrica pode ter equipamentos modernos, matérias-primas disponíveis e uma equipe bem estruturada e, ainda assim, enfrentar problemas quando suas ordens são definidas sem considerar a necessidade real de produção.

Produzir acima da demanda, por exemplo, não significa necessariamente aumentar a eficiência. O excesso pode ocupar espaço de armazenagem, elevar valores mantidos em estoque e consumir materiais que poderiam ser utilizados em produtos com maior prioridade.

Também existe o risco de fabricar itens que permanecerão parados enquanto outros produtos necessários para atender pedidos ficam aguardando capacidade.

No extremo oposto, produzir abaixo da necessidade pode provocar indisponibilidade de mercadorias, atrasos e dificuldade para cumprir datas previstas. A empresa passa a reagir às faltas à medida que elas aparecem, criando alterações frequentes nas prioridades.

A definição do momento da produção também influencia diretamente o resultado.

Quando uma ordem é iniciada cedo demais, produtos podem ficar armazenados por um período maior do que o necessário. Além disso, máquinas e materiais são ocupados antes do momento ideal, podendo impedir que outras demandas mais urgentes sejam atendidas.

Quando a fabricação começa tarde demais, o tempo disponível até a data necessária diminui. Qualquer imprevisto passa a ter um impacto maior, aumentando a possibilidade de atraso.

Por isso, uma programação eficiente não procura simplesmente ocupar todos os equipamentos durante todo o tempo. O objetivo é organizar recursos de acordo com as necessidades da operação.

Essa decisão interfere diretamente nos estoques. Quanto mais alinhada a quantidade produzida estiver à necessidade, menor tende a ser o risco de acumular itens sem demanda ou enfrentar falta de produtos importantes.

A disponibilidade de materiais também precisa entrar na análise. Liberar diversas ordens simultaneamente sem verificar os componentes necessários pode criar disputas pelo mesmo estoque. Uma ordem aparentemente prioritária pode consumir uma matéria-prima indispensável para outro produto com prazo mais curto.

A ocupação das máquinas é outro ponto relevante. Determinados equipamentos podem receber uma carga muito maior do que conseguem processar, enquanto outros permanecem com capacidade disponível. Essa diferença cria gargalos, aumenta filas internas e dificulta o cumprimento da programação.

Prazos e custos também são influenciados diretamente. Mudanças emergenciais, interrupções e reprogramações frequentes tornam o fluxo produtivo menos previsível. Uma operação que trabalha continuamente em regime de urgência tende a gastar mais tempo reorganizando prioridades e corrigindo consequências de decisões anteriores.

É por isso que o planejamento precisa encontrar equilíbrio entre três elementos: demanda, disponibilidade e capacidade.

A demanda indica aquilo que precisa ser atendido. A disponibilidade mostra quais produtos e materiais já existem. A capacidade determina quanto a fábrica consegue efetivamente processar dentro de determinado período.

Nenhum desses fatores deve ser analisado sozinho.

Uma necessidade comercial elevada não pode ser atendida imediatamente se faltarem materiais ou capacidade. Da mesma forma, possuir materiais em estoque não significa que seja necessário transformá-los em produtos naquele momento.

Ao relacionar essas variáveis, o software de produção permite estruturar decisões com base na situação atual da operação. Isso reduz a necessidade de agir somente quando surge uma falta, um atraso ou uma sobrecarga e possibilita antecipar situações que podem comprometer o fluxo produtivo.

O resultado é uma rotina na qual as ordens são definidas de acordo com necessidades reais, prioridades mais claras e limites produtivos conhecidos, criando melhores condições para manter estoques, máquinas, materiais e prazos alinhados ao planejamento.

Como o software identifica o que precisa ser produzido

Definir quais produtos realmente precisam entrar em fabricação exige mais do que observar os pedidos recebidos. Antes de criar uma nova ordem, é necessário entender o que já existe em estoque, quais quantidades estão comprometidas, o que está sendo produzido e quais necessidades devem surgir nos próximos períodos.

O software de produção reúne essas informações e compara demanda e disponibilidade para indicar quais itens precisam ser incluídos no planejamento. Essa análise evita que a empresa fabrique produtos sem necessidade enquanto outros, com maior prioridade, ficam aguardando recursos.

Um dos primeiros elementos considerados são os pedidos confirmados. Eles representam uma demanda concreta que precisa ser atendida dentro dos prazos estabelecidos. Entretanto, analisar somente os pedidos atuais pode não ser suficiente para organizar uma operação que precisa se preparar antecipadamente.

Por isso, o planejamento também pode considerar necessidades futuras e previsões de demanda. Produtos com consumo recorrente ou períodos de maior procura podem exigir preparação antes que os pedidos sejam efetivamente recebidos. A previsão ajuda a antecipar essas necessidades, desde que seja analisada junto a informações reais de estoque e consumo.

Outro indicador importante é a carteira de pedidos em aberto. Ela mostra quais demandas ainda precisam ser atendidas e permite visualizar volumes, datas necessárias e prioridades existentes. Quando combinada com o estoque disponível, essa informação ajuda a identificar se haverá necessidade de nova fabricação.

Imagine que existam 500 unidades pendentes de determinado produto, mas 350 unidades estejam disponíveis para utilização. Nesse cenário, a necessidade não deve ser calculada considerando somente as 500 unidades solicitadas. É necessário descontar aquilo que já pode ser utilizado no atendimento da demanda.

Essa análise também precisa observar se parte do estoque já está reservada.

Uma empresa pode possuir 400 unidades fisicamente armazenadas, mas 300 delas já estarem comprometidas com pedidos anteriores. Nesse caso, apenas 100 unidades estão efetivamente disponíveis para atender novas necessidades. Utilizar somente o saldo físico na decisão poderia criar uma falsa impressão de disponibilidade.

Os níveis mínimos de estoque também fazem parte desse cálculo. Dependendo da estratégia da indústria, determinados produtos precisam manter uma quantidade mínima disponível para absorver oscilações de consumo ou evitar falta entre dois ciclos de fabricação.

O estoque de segurança funciona de maneira semelhante, criando uma proteção contra variações inesperadas de demanda, atrasos ou diferenças entre aquilo que foi previsto e o que realmente aconteceu.

Porém, antes de gerar uma nova necessidade, o sistema também deve verificar as ordens de produção abertas ou em andamento.

Se existem 800 unidades previstas em ordens já liberadas, abrir outra ordem considerando somente o saldo atual do estoque pode resultar em fabricação acima da necessidade. Por isso, quantidades que ainda estão em processo precisam fazer parte da análise.

O objetivo é compreender não apenas quanto existe naquele instante, mas também quanto estará disponível após a conclusão das ordens já programadas.

A necessidade de reposição também pode surgir independentemente de um pedido específico. Produtos mantidos regularmente em estoque podem atingir um nível que indique a necessidade de nova fabricação. Nesse caso, regras de reposição ajudam a determinar quando um item deve voltar ao planejamento.

As prioridades comerciais e operacionais complementam essa análise. Nem todos os pedidos possuem o mesmo prazo, criticidade ou impacto sobre a programação. Algumas ordens precisam ser antecipadas, enquanto outras podem ser posicionadas em períodos posteriores sem comprometer o atendimento.

A estrutura e a composição dos produtos também influenciam a decisão sobre o que fabricar. Um produto acabado pode depender de componentes intermediários que também precisam ser produzidos. Assim, a necessidade de um item final pode gerar necessidades adicionais em diferentes níveis da estrutura produtiva.

O software de produção cruza essas variáveis para transformar uma demanda inicial em necessidades efetivas. Em vez de interpretar todo pedido como uma nova ordem, o sistema verifica o que já existe, o que está reservado, o que está em processo e quais parâmetros de estoque precisam ser respeitados.

Esse processo é fundamental para evitar ordens desnecessárias. Produzir sem considerar a disponibilidade real pode gerar excesso de estoque, ocupar capacidade que poderia ser utilizada em itens prioritários e consumir materiais antes do momento adequado.

Como determinar quanto produzir sem gerar excesso ou falta

Depois de identificar quais produtos precisam entrar no planejamento, surge uma segunda decisão: qual quantidade deve ser fabricada?

A resposta não deve ser simplesmente igual ao total dos pedidos recebidos. Para chegar a uma quantidade adequada, é preciso calcular a necessidade líquida de cada item.

A demanda bruta representa a necessidade total antes de qualquer compensação. Se existem pedidos e previsões que somam 1.000 unidades, esse valor pode ser considerado inicialmente como demanda bruta.

A demanda líquida aparece após considerar aquilo que a empresa já possui ou espera receber por meio de ordens existentes.

Se a necessidade total for de 1.000 unidades e houver 300 unidades disponíveis em estoque, por exemplo, a quantidade necessária tende a ser menor. Entretanto, o cálculo ainda precisa verificar reservas, estoque de segurança e produções já programadas.

As quantidades comprometidas são especialmente importantes. Nem todo saldo registrado está livre para utilização. Produtos reservados para outros pedidos não devem ser considerados como disponibilidade para novas demandas.

Da mesma maneira, ordens já programadas precisam entrar no cálculo. Se uma quantidade suficiente está em processo e ficará disponível dentro do prazo necessário, talvez não exista motivo para abrir outra fabricação.

O estoque de segurança também altera a quantidade sugerida. Se a indústria precisa manter determinado saldo mínimo após atender os pedidos, o planejamento deve preservar esse nível ao calcular a necessidade.

Além disso, nem sempre é possível fabricar exatamente a quantidade calculada.

Alguns processos trabalham com lotes mínimos. Uma necessidade de 70 unidades pode exigir uma fabricação mínima de 100. Em outras operações, a quantidade precisa respeitar múltiplos específicos devido às características das máquinas, ferramentas, moldes ou processos utilizados.

As condições de embalagem também podem interferir. Se determinado produto é acondicionado exclusivamente em caixas com 24 unidades, por exemplo, fabricar uma quantidade incompatível com esse padrão pode criar sobras ou dificuldades nas etapas seguintes.

Restrições de armazenamento devem ser consideradas da mesma forma. A fabricação de um lote muito grande pode parecer eficiente em uma análise isolada, mas se não houver espaço disponível para armazená-lo, essa decisão cria um novo problema para a operação.

Perdas previstas e rendimento do processo também influenciam o cálculo.

Nem toda matéria-prima utilizada necessariamente se transforma integralmente em produto acabado. Dependendo do processo, podem existir perdas esperadas durante cortes, ajustes, transformação ou outras etapas. Quando esses índices são conhecidos, eles precisam ser incorporados ao planejamento para que a quantidade final disponível corresponda à necessidade real.

Os critérios de reposição completam esse conjunto de parâmetros. A empresa pode definir níveis mínimos, pontos de reposição, lotes econômicos ou outras regras compatíveis com as características de cada produto.

É nesse ponto que a qualidade dos parâmetros cadastrados se torna decisiva.

Um estoque de segurança muito elevado pode gerar sugestões de fabricação acima do necessário. Um lote mínimo configurado incorretamente também pode provocar acúmulo de mercadorias. No sentido contrário, desconsiderar perdas, reservas ou níveis mínimos pode fazer com que a quantidade produzida seja insuficiente.

Por isso, a recomendação gerada pelo software de produção precisa refletir a realidade operacional da fábrica. Dados atualizados sobre estoques, lotes, rendimentos, reservas e ordens programadas tornam o cálculo mais próximo da necessidade efetiva.

A quantidade adequada é aquela que consegue atender a demanda prevista, preservar os níveis necessários de disponibilidade e, ao mesmo tempo, evitar que materiais, capacidade produtiva e espaço de armazenamento sejam utilizados para fabricar itens sem necessidade imediata.

Como definir quando produzir e estabelecer prioridades

Saber o que fabricar e em qual quantidade é apenas parte do planejamento industrial. A empresa também precisa determinar o momento adequado para iniciar cada ordem, garantindo que o produto seja concluído dentro do prazo sem ocupar máquinas, materiais e espaço antes da necessidade.

O software de produção ajuda a organizar essa decisão ao relacionar datas de entrega, tempos de fabricação, disponibilidade dos recursos e ordens já programadas. Assim, a programação deixa de depender somente da ordem em que os pedidos foram recebidos e passa a considerar as condições reais da operação.

Um dos principais pontos analisados é a data necessária para conclusão. Quando existe um prazo estabelecido para determinado produto, o planejamento precisa calcular quanto tempo será necessário para percorrer todas as etapas até que a ordem esteja finalizada.

Esse cálculo depende do tempo de fabricação de cada item e do lead time das operações. O lead time representa o intervalo necessário para que uma atividade ou conjunto de atividades seja realizado, considerando não apenas o processamento, mas também fatores como espera, movimentação e preparação dos recursos.

Se um produto passa por diferentes centros de trabalho, cada etapa pode possuir duração e disponibilidade próprias. Uma operação precisa ser concluída antes que a seguinte comece, criando uma sequência que deve ser respeitada na programação.

Essas dependências são importantes porque nem sempre é possível adiantar uma etapa isoladamente. Quando determinada operação atrasa, todas as atividades que dependem dela também podem ter suas datas afetadas.

A disponibilidade dos materiais entra no mesmo planejamento. Uma máquina pode estar livre, mas isso não significa que a ordem possa começar imediatamente. Se algum componente necessário ainda não estiver disponível, reservar capacidade para aquela fabricação pode prejudicar outras ordens que já possuem todos os recursos necessários.

A capacidade das máquinas e dos centros de trabalho também determina quando uma atividade pode ser realizada. Cada recurso possui um limite de processamento durante determinado período. Quando diversas ordens precisam utilizar a mesma máquina, é necessário estabelecer uma sequência.

As ordens que já estão programadas devem ser consideradas antes de incluir novas demandas. Ignorar a carga existente pode provocar sobreposição de atividades, gerar filas e criar datas impossíveis de cumprir.

Além disso, diferentes pedidos podem possuir prioridades distintas. A definição dessa prioridade pode considerar data necessária, importância operacional, disponibilidade dos materiais, sequência produtiva e impacto de um possível atraso.

O tempo de preparação das máquinas também influencia a programação. Algumas operações exigem ajustes, limpeza, regulagem, troca de ferramentas ou alterações de configuração antes que um novo produto possa começar a ser fabricado.

Quando essas preparações são frequentes, a sequência das ordens passa a ter impacto direto sobre a capacidade disponível. Organizar produtos semelhantes em determinados períodos pode reduzir trocas desnecessárias, desde que essa decisão não comprometa os prazos estabelecidos.

Filas e restrições existentes no processo precisam ser analisadas pelo mesmo motivo. Um centro de trabalho sobrecarregado pode se tornar um gargalo e limitar a velocidade de todo o fluxo produtivo.

Nesse cenário, conhecer apenas o tempo de processamento de uma ordem não é suficiente. Também é necessário considerar o momento em que os recursos estarão efetivamente disponíveis.

Programação regressiva e progressiva: qual é a diferença

Existem duas formas comuns de calcular as datas de uma ordem: programação regressiva e programação progressiva.

Na programação regressiva, o cálculo começa pela data em que o produto precisa estar pronto. A partir desse prazo, o sistema percorre as etapas no sentido contrário para determinar quando cada atividade deve começar.

Se determinada ordem precisa ser concluída em uma data específica, são descontados os tempos das operações anteriores até chegar à data recomendada de início.

Esse método é útil quando o prazo final é uma referência importante, pois procura iniciar a fabricação no momento necessário para evitar antecipações excessivas.

Na programação progressiva, o processo ocorre no sentido oposto. O cálculo parte de uma data disponível para início e adiciona os tempos necessários de cada operação até determinar quando a ordem poderá ser concluída.

Essa abordagem permite responder outra pergunta importante: se a fabricação começar agora ou em determinada data, quando o produto ficará pronto?

O software de produção pode utilizar essas informações para posicionar ordens ao longo do calendário, identificar conflitos e ajudar a reorganizar a sequência quando uma nova prioridade aparece.

Dessa forma, as datas de início e término deixam de ser definidas isoladamente. Elas passam a refletir a relação entre prazo, capacidade, materiais, dependências e carga existente, aumentando a possibilidade de manter a programação alinhada às condições reais da fábrica.

Planejamento de materiais: como saber se existem insumos suficientes para produzir

Criar uma ordem não significa que a produção esteja automaticamente pronta para começar. Antes da liberação, é necessário verificar se todos os materiais e componentes necessários estarão disponíveis no momento correto.

Essa análise começa pela lista de materiais e pela estrutura do produto. Essas informações indicam quais matérias-primas, componentes e itens intermediários são necessários para fabricar determinada quantidade.

A estrutura também permite identificar diferentes níveis de dependência. Um produto acabado pode exigir um componente que, por sua vez, precisa ser fabricado a partir de outros materiais. Por isso, o planejamento deve observar toda a composição e não apenas os itens utilizados na etapa final.

A quantidade necessária de cada material é calculada de acordo com o volume planejado. Se uma unidade de produto consome determinada quantidade de matéria-prima, o sistema utiliza essa relação para calcular a necessidade total da ordem.

Porém, identificar a necessidade bruta ainda não responde se será preciso comprar ou fabricar novos componentes.

Primeiro, é necessário verificar o estoque disponível. Em seguida, devem ser descontadas quantidades que já estejam comprometidas com outras ordens ou reservadas para necessidades específicas.

Essa diferença é fundamental. Um material pode aparecer fisicamente no estoque e, ao mesmo tempo, não estar livre para utilização.

Também devem ser consideradas necessidades futuras. Quando várias ordens estão previstas para os próximos períodos, consumir todo o material disponível na primeira ordem pode provocar falta nas demais.

O software de produção permite relacionar esses compromissos para mostrar não apenas o saldo atual, mas também a disponibilidade projetada ao longo do tempo.

Os prazos de aquisição precisam entrar nesse cálculo. Caso determinada matéria-prima não esteja disponível, é necessário saber quanto tempo será necessário para que ela esteja acessível à produção.

Esse prazo influencia diretamente a data da ordem. Se um componente chegar depois do início originalmente programado, o planejamento precisará ser revisto ou outra necessidade deverá ser priorizada.

Estoques mínimos também devem ser preservados quando fazem parte das regras da operação. Utilizar todo o saldo disponível pode atender uma ordem no curto prazo, mas criar indisponibilidade para demandas subsequentes.

As reservas de materiais ajudam justamente a garantir que os componentes necessários estejam vinculados às ordens previstas, reduzindo o risco de serem consumidos por outra necessidade antes do momento planejado.

Como o MRP calcula as necessidades de materiais

O cálculo de necessidades de materiais, conhecido como MRP, utiliza informações sobre demanda, estrutura dos produtos, estoques e ordens existentes para determinar quais itens serão necessários e em quais períodos.

Inicialmente, o cálculo identifica a quantidade exigida para atender o plano de produção. Depois, verifica os saldos disponíveis, recebimentos previstos e quantidades já comprometidas.

A partir dessa comparação, é possível identificar necessidades líquidas de compra ou fabricação.

O MRP também considera o momento em que cada componente será necessário. Esse ponto é essencial porque não basta saber que determinado material está faltando. É preciso descobrir quando essa falta poderá impedir uma ordem de avançar.

Com essa visão antecipada, a empresa pode identificar possíveis indisponibilidades antes que elas provoquem uma parada no processo.

A relação entre materiais e programação é direta. Se um componente indispensável estará disponível somente em uma determinada data, uma ordem dependente dele não deve ser programada como se pudesse começar antes.

Ao relacionar necessidade, estoque, reservas, prazos de aquisição e datas das ordens, o software de produção ajuda a manter o planejamento de materiais conectado ao calendário produtivo, evitando que uma programação aparentemente viável seja comprometida pela ausência de insumos.

Capacidade produtiva: como saber se a fábrica consegue cumprir o plano

Planejar a fabricação com base na demanda e na disponibilidade de materiais é fundamental, mas isso não garante, por si só, que todas as ordens poderão ser concluídas dentro do prazo. A indústria também precisa avaliar se possui capacidade suficiente para executar aquilo que foi programado.

A capacidade produtiva representa quanto uma fábrica, máquina, equipamento ou centro de trabalho consegue processar dentro de determinado período. Ela depende de fatores como horas disponíveis, jornadas de trabalho, velocidade das operações, paradas previstas e quantidade de ordens que já ocupam os recursos.

Por esse motivo, um plano pode estar correto quanto aos produtos que precisam ser fabricados e aos materiais necessários, mas ainda ser inviável operacionalmente. Se determinada máquina consegue trabalhar 160 horas durante o mês e as ordens programadas exigem 220 horas, existe uma sobrecarga que precisa ser identificada antes que provoque atrasos.

O software de produção permite reunir essas informações para comparar a carga necessária com a capacidade disponível, oferecendo uma visão mais realista sobre aquilo que a fábrica consegue executar.

O que significa capacidade produtiva disponível

A capacidade disponível não corresponde apenas ao número de horas existentes em um dia. É necessário considerar quanto desse tempo pode realmente ser utilizado pela produção.

Uma máquina que teoricamente poderia operar 24 horas por dia pode estar disponível apenas durante dois turnos. Além disso, parte do período pode estar reservada para manutenção, limpeza, regulagem ou outras atividades necessárias.

Por isso, o cálculo precisa considerar o calendário produtivo da empresa.

Esse calendário pode incluir dias úteis, finais de semana, feriados, turnos, jornadas específicas e períodos em que determinados equipamentos estarão indisponíveis. Dessa forma, a capacidade utilizada no planejamento se aproxima das condições reais da operação.

Os centros produtivos também podem possuir calendários diferentes. Uma área pode trabalhar em três turnos enquanto outra opera somente durante o horário comercial. Se um produto depende das duas etapas, essa diferença influencia diretamente sua programação.

Como máquinas e centros de trabalho influenciam o planejamento

Cada produto percorre determinadas operações antes de ficar pronto. Essas atividades podem utilizar máquinas, equipamentos ou centros de trabalho específicos.

O planejamento precisa saber quanto tempo cada operação exige e quais recursos poderão realizá-la.

Para isso, são utilizados tempos padrões de produção. Eles indicam, por exemplo, quanto tempo uma máquina leva para processar determinada quantidade ou quanto uma operação normalmente exige para ser concluída.

Esses tempos permitem transformar as ordens em carga produtiva.

Se uma operação leva 10 minutos por unidade e existem 300 unidades programadas, o planejamento consegue estimar o tempo necessário para aquela etapa. Quando várias ordens precisam passar pelo mesmo recurso, suas cargas são somadas.

É assim que o software de produção consegue mostrar quanto da capacidade de cada máquina ou centro já está comprometida.

Essa análise ajuda a responder uma questão importante: existe espaço suficiente na programação para executar uma nova ordem dentro do período necessário?

O que acontece quando várias ordens precisam da mesma máquina

Uma das situações mais comuns na indústria ocorre quando diferentes produtos dependem do mesmo recurso produtivo.

Imagine que cinco ordens precisem passar por uma única máquina durante a mesma semana. Mesmo que todos os materiais estejam disponíveis, as cinco ordens não poderão necessariamente ser processadas ao mesmo tempo.

Será necessário definir uma sequência.

Quanto maior a quantidade de ordens disputando o mesmo recurso, maior pode ser a formação de filas. Se essa situação não for percebida antecipadamente, datas que pareciam possíveis durante o planejamento podem se tornar inviáveis quando a produção começar.

A análise da ocupação mostra quais recursos possuem capacidade disponível e quais já estão próximos do limite.

Quando a carga necessária ultrapassa a capacidade existente, ocorre uma sobrecarga. Essa condição sinaliza que alguma decisão precisa ser tomada, como alterar datas, reorganizar prioridades, redistribuir operações entre recursos compatíveis ou revisar a quantidade programada para determinado período.

Capacidade finita e infinita: qual é a diferença

O planejamento da capacidade pode utilizar conceitos de capacidade finita ou infinita.

Na capacidade infinita, as ordens são programadas considerando suas necessidades e datas, sem limitar inicialmente a quantidade de trabalho atribuída a cada recurso.

Isso significa que uma máquina com 40 horas disponíveis durante determinado período pode receber ordens que somem 60 horas. O planejamento mostrará a sobrecarga, permitindo que a empresa avalie posteriormente como reorganizar a programação.

Esse tipo de análise é útil para identificar onde existem conflitos e quais recursos apresentam maior demanda.

Na capacidade finita, a programação considera o limite disponível de cada recurso. Quando uma máquina já atingiu sua capacidade máxima para determinado período, novas operações precisam ser direcionadas para outro espaço disponível no calendário.

Nesse caso, a programação procura respeitar as restrições produtivas desde o início.

As duas abordagens possuem funções diferentes. A capacidade infinita pode facilitar a identificação das necessidades totais e dos pontos de sobrecarga, enquanto a capacidade finita ajuda a construir uma programação mais próxima daquilo que realmente pode ser executado.

Como identificar gargalos antes que provoquem atrasos

Um gargalo é um recurso cuja capacidade limita o fluxo de produção.

Ele pode surgir em uma máquina específica, em um equipamento, em determinada etapa ou em um centro produtivo que recebe uma carga superior àquela que consegue processar.

Quando uma operação se torna gargalo, as ordens começam a formar filas antes desse ponto. Mesmo que as etapas seguintes tenham capacidade livre, elas podem permanecer aguardando porque os produtos ainda não conseguiram atravessar a restrição.

Por isso, analisar somente a ocupação geral da fábrica pode esconder problemas importantes.

Uma indústria pode apresentar capacidade disponível em vários setores e, ainda assim, não conseguir cumprir o plano porque uma única etapa crítica está sobrecarregada.

Com o software de produção, é possível observar a carga por máquina, centro produtivo ou período e identificar onde a concentração de ordens ultrapassa os limites estabelecidos.

Essa visualização permite agir antes que o problema se transforme em atraso.

Balanceamento da carga produtiva

O balanceamento busca distribuir as ordens de forma mais adequada entre os recursos disponíveis.

Quando existem máquinas equivalentes ou centros capazes de realizar a mesma atividade, parte da carga pode ser redistribuída para reduzir a concentração em um único ponto.

Esse processo também pode envolver mudanças na sequência das ordens. Algumas produções podem ser antecipadas ou deslocadas para períodos com menor ocupação, desde que materiais e prazos permitam essa alteração.

O objetivo não é simplesmente manter todas as máquinas ocupadas o tempo inteiro. Uma taxa elevada de utilização em todos os recursos pode até aumentar o risco de filas e dificultar a absorção de imprevistos.

O planejamento precisa buscar uma distribuição compatível com os prazos e com o fluxo necessário da operação.

Por que demanda e materiais não garantem um plano viável

É possível ter uma necessidade perfeitamente calculada, todos os componentes disponíveis e ainda não conseguir cumprir a programação.

Isso acontece porque demanda, materiais e capacidade respondem a perguntas diferentes.

A demanda indica aquilo que precisa ser produzido. Os estoques e materiais mostram se existem insumos suficientes. Já a capacidade determina se a estrutura produtiva consegue transformar esses materiais em produtos dentro do período necessário.

Se uma indústria precisa produzir 10 mil unidades, possui matéria-prima para as 10 mil, mas suas máquinas conseguem fabricar apenas 7 mil dentro do prazo, existe uma diferença que o planejamento precisa resolver.

Ignorar essa limitação pode gerar uma programação aparentemente organizada, porém impossível de executar.

Por isso, o software de produção deve relacionar necessidade, disponibilidade de materiais, tempos operacionais e capacidade dos recursos antes que as ordens avancem para a execução.

Como visualizar períodos de ociosidade e sobrecarga

Uma análise de capacidade não serve apenas para identificar excesso de trabalho. Ela também ajuda a localizar períodos em que máquinas ou centros produtivos estarão pouco utilizados.

A visualização pode ser feita por dia, semana, mês, máquina ou centro de trabalho, comparando as horas disponíveis com as horas necessárias para executar as ordens programadas.

Se determinado centro possui 200 horas disponíveis e apenas 120 horas de carga planejada, existe capacidade que poderá ser utilizada para antecipar alguma produção ou absorver novas demandas.

Por outro lado, se o mesmo centro apresentar 240 horas de trabalho previstas, haverá uma sobrecarga de 40 horas que precisará ser tratada.

Ao identificar esses cenários antecipadamente, a empresa consegue avaliar alternativas antes que a situação chegue ao chão de fábrica.

O software de produção transforma a capacidade em uma variável ativa do planejamento, permitindo visualizar onde existem recursos disponíveis, onde estão as restrições e quais períodos concentram carga excessiva. Dessa forma, as datas das ordens podem ser definidas considerando não apenas aquilo que a empresa deseja produzir, mas aquilo que sua estrutura realmente consegue executar.

Dados essenciais para decidir o que, quando e quanto produzir

Tomar boas decisões na indústria depende da qualidade das informações utilizadas no planejamento. Para definir quais produtos devem entrar em fabricação, em qual momento as ordens precisam ser iniciadas e quais quantidades são realmente necessárias, não basta observar apenas os pedidos recebidos ou o saldo atual do estoque.

O planejamento precisa relacionar diferentes dados da operação.

Demanda, produtos disponíveis, pedidos pendentes, materiais, capacidade produtiva, tempos de fabricação e ordens já abertas interferem diretamente na decisão. Quando essas informações são analisadas separadamente, aumenta o risco de criar uma programação incompatível com a realidade da fábrica.

Um software de produção permite reunir esses dados e estabelecer relações entre eles. Dessa forma, a necessidade de fabricação pode ser calculada considerando tanto aquilo que precisa ser atendido quanto os recursos que já estão disponíveis ou comprometidos.

A tabela abaixo apresenta algumas das principais informações utilizadas nesse processo.

Dados que devem fazer parte do planejamento produtivo

Informação analisada O que representa Como influencia o planejamento
Demanda Quantidade necessária de cada produto Indica quais produtos precisam ser fabricados
Estoque disponível Quantidade existente e utilizável Reduz ou elimina necessidades de nova produção
Pedidos em aberto Necessidades já assumidas pela empresa Ajuda a estabelecer quantidades e prioridades
Materiais disponíveis Insumos existentes para fabricação Determina se uma ordem pode ser iniciada
Capacidade produtiva Limite produtivo de máquinas e operações Define quanto pode ser fabricado em determinado período
Lead time Tempo necessário entre início e conclusão Ajuda a determinar a data correta para iniciar a produção
Ordens em andamento Produções já liberadas ou iniciadas Evita duplicidade e melhora o cálculo da necessidade

Demanda mostra o que precisa ser atendido

A demanda funciona como um dos pontos de partida do planejamento. Ela representa a necessidade existente ou prevista de determinado produto e pode surgir de pedidos confirmados, previsões de consumo, reposições de estoque ou outras necessidades definidas pela empresa.

Entretanto, demanda não deve ser interpretada automaticamente como quantidade a produzir.

Se existe necessidade de 1.000 unidades de determinado produto, mas 600 unidades estão disponíveis para utilização, a nova produção pode precisar atender apenas parte da demanda restante. Outros fatores, como estoque de segurança e ordens em andamento, ainda podem modificar esse cálculo.

Por isso, a demanda mostra o que precisa ser atendido, enquanto as demais informações ajudam a determinar como essa necessidade será suprida.

Estoque disponível evita produções desnecessárias

O saldo dos produtos acabados precisa ser considerado antes da abertura de novas ordens.

Produzir um item que já existe em quantidade suficiente pode elevar os níveis de estoque sem gerar benefício para a operação. Além de ocupar espaço, esse excesso utiliza materiais e capacidade que poderiam ser destinados a outras necessidades.

Porém, é importante diferenciar estoque físico de estoque realmente disponível.

Parte das unidades armazenadas pode estar reservada para pedidos existentes. Dessa forma, o planejamento deve considerar somente a quantidade que pode efetivamente ser utilizada para atender novas necessidades.

O software de produção pode relacionar saldos, reservas e compromissos para oferecer uma visão mais precisa da disponibilidade.

Pedidos em aberto ajudam a organizar prioridades

A carteira de pedidos em aberto mostra aquilo que a empresa ainda precisa atender.

Essa informação permite visualizar produtos solicitados, quantidades pendentes e datas necessárias. Ao relacionar esses dados, o planejamento consegue estabelecer quais necessidades exigem atenção primeiro.

Nem todas as ordens precisam ser tratadas com a mesma prioridade.

Um pedido com prazo próximo pode precisar entrar na programação antes de outro cuja entrega acontecerá posteriormente. Da mesma forma, uma demanda que depende de uma operação mais longa pode exigir início antecipado.

Pedidos em aberto, portanto, ajudam a transformar a necessidade comercial em prioridades para a operação produtiva.

Materiais disponíveis determinam se a fabricação pode começar

Uma ordem planejada não está necessariamente pronta para ser iniciada.

Antes da liberação, é necessário verificar se existem matérias-primas e componentes suficientes para executar as operações previstas. Caso algum item esteja indisponível, a produção pode ser interrompida antes mesmo de chegar ao produto acabado.

Essa análise também precisa considerar os materiais já comprometidos.

Uma matéria-prima pode aparecer no estoque, mas estar reservada para outra ordem. Utilizá-la em uma nova fabricação pode provocar falta posteriormente e transferir o problema de uma ordem para outra.

Por isso, a disponibilidade de materiais deve ser relacionada às datas e às prioridades da programação.

Capacidade produtiva mostra o limite real da fábrica

Ter demanda e materiais disponíveis não significa que qualquer quantidade possa ser produzida dentro do prazo desejado.

Máquinas, equipamentos e centros de trabalho possuem limites.

Se um recurso dispõe de 100 horas para produção durante determinada semana, não é possível atribuir 150 horas de trabalho ao mesmo período sem criar uma sobrecarga.

A capacidade produtiva permite verificar quanto da estrutura estará disponível e quanto já está comprometido com outras atividades.

Quando essa informação entra no planejamento, torna-se possível avaliar se uma nova ordem cabe no período desejado ou se precisará ser reposicionada.

O software de produção pode ajudar a comparar carga e capacidade, permitindo identificar antecipadamente recursos sobrecarregados ou períodos com maior disponibilidade.

Lead time ajuda a definir quando a ordem deve começar

O lead time representa o tempo necessário para que determinada produção seja realizada do início ao fim.

Esse período pode envolver processamento, preparação de máquinas, movimentações, filas entre operações e outros tempos existentes ao longo do fluxo produtivo.

Conhecer o lead time é essencial para calcular a data adequada de início.

Se um produto precisa estar pronto em dez dias e seu processo exige seis dias para ser concluído, a ordem não pode ser iniciada somente um ou dois dias antes da data necessária.

Quanto mais confiáveis forem os tempos cadastrados, maior será a precisão das datas sugeridas durante a programação.

Ordens em andamento evitam duplicidade no planejamento

Outro erro possível é criar uma nova produção sem considerar aquilo que já está sendo fabricado.

Suponha que existam 500 unidades disponíveis em estoque, uma demanda total de 1.000 unidades e uma ordem em andamento de mais 500 unidades. Analisar somente demanda e saldo atual poderia levar à criação de outra ordem desnecessária.

As quantidades que já estão em fabricação precisam ser consideradas como entradas futuras.

Também é importante observar quando essas ordens serão concluídas. Uma produção prevista para terminar depois da data necessária talvez não consiga atender determinado pedido, mesmo que sua quantidade seja suficiente.

Por isso, o planejamento deve considerar simultaneamente volume e prazo.

Por que essas informações precisam ser analisadas em conjunto

A principal dificuldade do planejamento industrial está justamente no fato de que nenhuma dessas informações responde sozinha às três questões centrais da produção.

A demanda pode indicar o que precisa ser fabricado, mas não informa se já existe estoque suficiente.

O estoque mostra quanto está disponível, mas não revela sozinho se existem pedidos futuros que consumirão esse saldo.

Os materiais indicam se há insumos, mas não confirmam se as máquinas terão capacidade.

A capacidade mostra quanto pode ser processado, mas não define quais produtos possuem maior prioridade.

O lead time ajuda a calcular datas, mas precisa considerar as ordens que já ocupam os recursos.

É o cruzamento dessas informações que permite construir um plano mais consistente.

Ao centralizar esses dados, o software de produção ajuda a transformar diferentes registros operacionais em critérios para decidir o que produzir, quando iniciar cada ordem e qual quantidade realmente precisa ser fabricada. Assim, a programação passa a considerar necessidade, disponibilidade e limites produtivos antes que novas ordens sejam liberadas.

Plano Mestre de Produção, MRP e programação: como os cálculos se conectam

O planejamento industrial funciona melhor quando demanda, materiais, capacidade e programação são tratados como partes de um mesmo processo. Uma decisão tomada em uma dessas etapas pode alterar todas as demais. Por isso, compreender como o Plano Mestre de Produção, o MRP e a programação das ordens se relacionam é essencial para construir um plano que possa realmente ser executado.

O Plano Mestre de Produção, também conhecido como MPS, organiza quais produtos acabados deverão ser fabricados, em quais períodos e em quais quantidades. Ele funciona como uma referência para transformar as necessidades da empresa em um plano produtivo distribuído ao longo do tempo.

Em vez de indicar apenas que determinado produto precisa ser fabricado, o MPS determina quando essa necessidade deverá ser atendida.

Um planejamento mensal, por exemplo, pode mostrar que determinado produto deverá ter 2.000 unidades disponíveis durante o período. O Plano Mestre pode distribuir essa quantidade entre diferentes semanas de acordo com pedidos, estoques, previsões e capacidade disponível.

Dessa forma, a empresa consegue evitar que toda a necessidade seja concentrada em um único momento.

Como o MPS organiza produtos, períodos e quantidades

Para estruturar o Plano Mestre, é necessário considerar tanto a demanda confirmada quanto a demanda prevista.

A demanda confirmada normalmente está relacionada às necessidades que já possuem maior grau de certeza, como pedidos existentes. Já a previsão procura estimar necessidades futuras com base nos critérios utilizados pela empresa.

Esses dois tipos de informação não devem ser simplesmente somados sem análise, pois uma previsão pode já representar parte dos pedidos que posteriormente serão confirmados.

O objetivo é construir uma visão de necessidade coerente para cada período.

O estoque existente também precisa entrar nesse cálculo. Se determinada quantidade já está disponível, pode não ser necessário produzir todo o volume previsto. Da mesma forma, ordens em andamento podem atender parte das necessidades futuras.

O software de produção consegue relacionar essas informações para indicar quais quantidades ainda precisam ser planejadas e em quais datas elas serão necessárias.

O MPS, portanto, cria uma ligação entre a demanda e aquilo que efetivamente deverá ser fabricado.

Como o MRP transforma o plano em necessidades de materiais

Depois de definir quais produtos acabados precisam ser fabricados, surge outra pergunta: quais matérias-primas e componentes serão necessários para cumprir esse plano?

É nesse ponto que o MRP exerce sua principal função.

O cálculo utiliza a estrutura dos produtos para identificar os componentes necessários em cada nível. Se um produto acabado utiliza cinco componentes, por exemplo, sua necessidade de fabricação gera automaticamente necessidades correspondentes desses itens.

Caso um dos componentes também seja fabricado internamente e possua sua própria estrutura, o cálculo continua pelos níveis seguintes.

Dessa forma, uma necessidade de produto acabado é convertida em necessidades de materiais, subconjuntos e itens intermediários.

O MRP também verifica aquilo que já está disponível.

Antes de sugerir uma nova compra ou fabricação, o cálculo considera estoques existentes, quantidades reservadas, recebimentos previstos e ordens já abertas. O objetivo é identificar a necessidade líquida, e não apenas a necessidade bruta.

Além da quantidade, o momento também é importante.

Se uma matéria-prima leva dez dias para estar disponível, essa informação precisa ser relacionada à data em que será utilizada. Descobrir a falta somente quando a ordem chegar ao chão de fábrica pode comprometer toda a programação.

Como demanda, MPS, MRP, capacidade e programação trabalham juntos

O processo pode ser entendido como uma sequência conectada.

O planejamento da demanda procura identificar aquilo que precisará ser atendido. O Plano Mestre transforma essa necessidade em produtos, quantidades e períodos. O MRP calcula os materiais necessários. A análise de capacidade verifica se máquinas e centros produtivos conseguem absorver a carga. Por fim, a programação organiza as ordens dentro do calendário operacional.

O problema aparece quando essas etapas funcionam de maneira isolada.

O MPS pode determinar que 5.000 unidades sejam fabricadas em determinada semana, mas a análise de capacidade pode mostrar que as máquinas conseguem processar somente 3.500.

Da mesma forma, pode existir capacidade disponível, mas faltar um componente essencial para iniciar a ordem.

Nesse caso, manter o plano original não resolveria o problema. As quantidades, datas ou prioridades precisam ser revistas.

É por isso que um software de produção precisa permitir que os diferentes cálculos compartilhem informações. Uma alteração na demanda deve ser refletida no planejamento, que pode modificar as necessidades de materiais e a ocupação dos recursos.

Por que o planejamento precisa ser atualizado

O ambiente industrial muda constantemente.

Um cliente pode alterar uma quantidade. Um pedido importante pode ser antecipado. O saldo de determinado item pode sofrer ajuste. Um fornecedor pode modificar o prazo de entrega de um material. Uma ordem pode levar mais tempo do que o previsto.

Todas essas situações podem tornar parte do planejamento anterior inadequada.

Se um pedido for cancelado, por exemplo, talvez não exista mais necessidade de fabricar determinada quantidade. Caso o plano não seja atualizado, a ordem poderá consumir materiais e capacidade sem necessidade.

No sentido contrário, uma nova demanda pode exigir antecipação de materiais e alteração da sequência das ordens.

Por isso, o planejamento não deve ser tratado como uma programação criada uma única vez e seguida independentemente das mudanças. Ele precisa ser recalculado sempre que informações relevantes alterarem o cenário produtivo.

Acompanhamento das ordens e reprogramação da produção

Depois que o plano é definido, começa uma etapa igualmente importante: acompanhar aquilo que realmente está acontecendo.

Planejar uma ordem para determinada data não significa que sua execução ocorrerá exatamente conforme previsto. A produção pode avançar mais rápido, sofrer atrasos, consumir uma quantidade diferente de material ou ser interrompida por alguma restrição.

Por isso, o acompanhamento das ordens permite comparar o planejado com o realizado.

Uma ordem normalmente passa por diferentes situações ao longo do processo. Ela pode estar planejada, liberada, iniciada, pausada ou concluída.

A ordem planejada representa uma necessidade que ainda não foi autorizada para execução. Quando é liberada, passa a fazer parte da rotina operacional. Ao ser iniciada, registra que a fabricação efetivamente começou.

Uma pausa indica que a execução foi interrompida temporariamente. Já a conclusão mostra que as atividades previstas foram encerradas.

Conhecer esses status evita que o planejamento considere todas as ordens como se estivessem na mesma situação.

Quantidade prevista e quantidade realizada

Outro acompanhamento importante é a comparação entre aquilo que deveria ser produzido e aquilo que realmente foi obtido.

Uma ordem de 1.000 unidades pode ter produzido apenas 700 até determinado momento. Isso significa que ainda existe uma quantidade pendente que precisa ser considerada no planejamento.

Também podem ocorrer diferenças no resultado final.

Refugos, perdas e retrabalho podem reduzir a quantidade efetivamente disponível. Se uma ordem previa 1.000 unidades, mas somente 950 foram aprovadas, as 50 unidades restantes podem continuar sendo necessárias para atender a demanda.

O software de produção ajuda a registrar essas diferenças para que o plano seguinte não seja construído com base apenas na quantidade originalmente programada.

Datas planejadas versus datas efetivas

As datas também precisam ser acompanhadas continuamente.

Uma operação que deveria começar na segunda-feira pode iniciar somente na terça-feira. Se todas as etapas seguintes dependem dela, esse atraso pode modificar suas respectivas datas.

O mesmo ocorre quando uma atividade termina antes do esperado. Nesse caso, pode existir oportunidade de antecipar outras operações, desde que materiais e recursos estejam disponíveis.

Comparar datas planejadas e efetivas permite identificar desvios enquanto ainda existe possibilidade de reorganizar a programação.

Operações pendentes também precisam ficar visíveis. Uma ordem pode ter iniciado normalmente, mas permanecer parada em determinada etapa devido à indisponibilidade de máquina, material ou outro recurso.

Consumo de materiais e produção parcial

A execução também precisa registrar quanto material foi efetivamente utilizado.

O consumo real pode ser diferente daquele calculado inicialmente devido a variações de processo, perdas ou rendimento. Essas diferenças ajudam a manter os saldos atualizados e influenciam as próximas necessidades.

A produção parcial merece atenção semelhante.

Nem sempre é preciso esperar a conclusão total de uma ordem para reconhecer aquilo que já ficou disponível. Dependendo do processo, quantidades parcialmente concluídas podem alterar estoques, necessidades e prioridades.

Manter essas informações atualizadas ajuda a evitar que o sistema trate como inexistente uma quantidade que já foi produzida ou considere disponível algo que ainda não foi finalizado.

Como a reprogramação evita que atrasos se espalhem

Quando uma ordem muda, outras podem ser afetadas.

Se uma máquina permanecer ocupada duas horas além do previsto, a ordem seguinte poderá começar mais tarde. Esse atraso pode chegar às próximas operações e comprometer diferentes datas.

Uma nova prioridade também pode modificar toda a sequência.

Nesse cenário, a reprogramação reorganiza as ordens considerando as novas condições. Ela pode ocorrer de maneira assistida, com decisões tomadas pelo responsável pelo planejamento, ou utilizar recursos automáticos capazes de recalcular datas e posições conforme parâmetros definidos.

O objetivo não é simplesmente mover uma ordem no calendário.

É necessário avaliar as consequências dessa mudança sobre capacidade, materiais, dependências e demais ordens que utilizam os mesmos recursos.

Por que prioridades precisam ser recalculadas

As prioridades definidas no início do planejamento podem deixar de representar a necessidade atual da fábrica.

Um pedido inicialmente programado para a próxima semana pode ser antecipado. Um material previsto pode atrasar. Uma máquina essencial pode ficar indisponível. Outra ordem pode ser concluída antes do esperado e liberar capacidade.

Cada alteração modifica o cenário.

Ao trabalhar com informações atualizadas, o software de produção consegue apoiar a revisão de prioridades considerando o que ainda precisa ser fabricado, aquilo que já foi realizado e as restrições existentes naquele momento.

Sem essa atualização, o plano rapidamente se torna obsoleto. As ordens continuam sendo executadas segundo condições que já não existem, aumentando o risco de filas, faltas de materiais e datas incompatíveis com a realidade atual da operação.

Indicadores para avaliar se o planejamento da produção está funcionando

Um planejamento produtivo eficiente não deve ser avaliado apenas pela quantidade fabricada. Para entender se a operação está cumprindo aquilo que foi programado, é necessário acompanhar indicadores capazes de mostrar prazos, capacidade, produtividade, estoques, perdas e desvios entre o planejado e o realizado.

Essas informações ajudam a identificar onde o planejamento está funcionando e quais parâmetros precisam ser revisados. Um software de produção pode organizar esses dados e facilitar a comparação entre diferentes períodos, produtos, máquinas e ordens.

Quanto mais precisa for essa análise, maior será a capacidade de corrigir problemas antes que eles se repitam nos próximos ciclos produtivos.

Aderência ao plano de produção

A aderência ao plano mostra quanto da programação definida foi realmente executada conforme previsto.

O indicador pode considerar quantidades, produtos, datas ou ordens programadas. Se a empresa planejou fabricar determinados itens durante uma semana, mas precisou alterar constantemente a sequência ou deixou parte das ordens pendentes, existe uma diferença entre planejamento e execução.

Uma baixa aderência pode indicar problemas como prioridades mal definidas, falta de materiais, capacidade superestimada, tempos de produção incorretos ou mudanças frequentes na demanda.

A análise não deve servir apenas para apontar desvios. O objetivo é descobrir por que eles aconteceram e utilizar essa informação para melhorar as próximas programações.

Ordens concluídas dentro do prazo

A quantidade de ordens concluídas na data prevista mostra se a fábrica está conseguindo transformar sua programação em entregas efetivas.

Quando muitas ordens terminam depois do prazo, é importante identificar onde os atrasos começam.

O problema pode estar em uma operação específica, em uma máquina sobrecarregada, na indisponibilidade de componentes ou até mesmo em datas inicialmente calculadas de maneira pouco realista.

Acompanhando esse indicador por produto, período ou centro produtivo, a empresa consegue identificar padrões que poderiam passar despercebidos em uma análise geral.

Tempo médio de produção e lead time

O tempo médio de produção ajuda a entender quanto uma ordem normalmente leva desde o início até sua finalização.

Essa informação se torna ainda mais útil quando comparada ao tempo previsto no planejamento.

Se determinada família de produtos possui um lead time planejado de quatro dias, mas normalmente demora seis, as próximas programações podem estar sendo construídas com um parâmetro inadequado.

O contrário também pode acontecer. Se a execução normalmente ocorre mais rápido do que o tempo cadastrado, existe possibilidade de revisar o planejamento e utilizar melhor a capacidade disponível.

O software de produção pode registrar datas planejadas e realizadas, facilitando a identificação dessas diferenças.

Utilização da capacidade e ocupação dos recursos

A utilização da capacidade mostra quanto dos recursos disponíveis está sendo efetivamente empregado na produção.

Se uma máquina possui 160 horas disponíveis no mês e permanece programada durante 120 horas, sua ocupação planejada é diferente de outra máquina que recebe 180 horas de carga para o mesmo período.

No segundo caso, existe uma sobrecarga que provavelmente exigirá reprogramação.

Entretanto, buscar utilização máxima em todos os recursos nem sempre é o objetivo. Uma ocupação constantemente próxima do limite pode dificultar a absorção de atrasos, manutenções ou demandas inesperadas.

Por isso, é importante analisar capacidade disponível, carga planejada e utilização real em conjunto.

Quantidade produzida versus quantidade planejada

Comparar o volume planejado com aquilo que realmente foi fabricado ajuda a identificar diferenças de rendimento e execução.

Uma ordem programada para 2.000 unidades pode terminar com 1.850 unidades aprovadas. Essa diferença precisa ser compreendida, pois as 150 unidades restantes podem continuar sendo necessárias para atender pedidos ou manter os níveis planejados de estoque.

O indicador também permite identificar produções acima da quantidade prevista.

Fabricar mais não significa necessariamente obter um resultado melhor. Dependendo do contexto, o excesso pode aumentar estoques e consumir materiais ou capacidade que estavam destinados a outras necessidades.

Nível e giro dos estoques

O planejamento deve produzir o suficiente para atender às necessidades sem provocar acúmulos desnecessários.

Por isso, acompanhar os níveis de estoque dos produtos acabados é essencial.

Um crescimento contínuo dos saldos pode indicar que determinados itens estão sendo fabricados em quantidade superior à demanda. Já estoques frequentemente abaixo do necessário podem sinalizar lotes insuficientes, previsões imprecisas ou reposições realizadas tarde demais.

O giro de estoque complementa essa análise ao indicar a velocidade com que os produtos entram e saem do estoque.

Produtos com baixo giro merecem atenção, principalmente quando continuam recebendo novas ordens de fabricação sem que os saldos anteriores sejam consumidos.

Ordens atrasadas e paradas por falta de materiais

A quantidade de ordens atrasadas permite avaliar a capacidade da fábrica de cumprir a programação estabelecida.

Mais importante do que conhecer o número total é identificar as principais causas.

Uma delas pode ser a falta de materiais.

Quando ordens são frequentemente interrompidas porque determinada matéria-prima ou componente não está disponível, o problema pode estar nos parâmetros utilizados no planejamento de necessidades, nos prazos considerados ou na atualização dos estoques.

Registrar essas ocorrências permite identificar materiais críticos e situações recorrentes.

Perdas, refugos e produtividade

Perdas e refugos interferem diretamente na quantidade efetivamente produzida.

Se o planejamento considera que uma ordem gerará 1.000 unidades utilizáveis, mas o processo apresenta perdas recorrentes de 5%, a quantidade disponível poderá ficar abaixo da necessidade.

Acompanhar esses índices ajuda a ajustar parâmetros de rendimento e melhorar o cálculo das próximas ordens.

A produtividade também pode ser analisada por máquina, operação, produto ou período. Dessa forma, torna-se possível identificar quais recursos apresentam desempenho diferente do padrão utilizado no planejamento.

Um software de produção deve permitir que os dados obtidos durante a execução retornem ao planejamento. Assim, tempos, rendimentos, capacidades e demais parâmetros podem ser ajustados de acordo com aquilo que realmente acontece na fábrica.

Como os indicadores melhoram os próximos ciclos de planejamento

Os indicadores não devem ser utilizados apenas como registros históricos.

Sua principal utilidade está em transformar resultados anteriores em informações para decisões futuras.

Se o lead time real é constantemente maior do que o planejado, esse parâmetro precisa ser avaliado. Se determinado centro de trabalho aparece repetidamente sobrecarregado, sua capacidade pode estar dimensionada incorretamente. Se um produto mantém estoque excessivo, a quantidade ou frequência de reposição pode precisar de ajuste.

Esse processo cria um ciclo de melhoria no qual planejamento, execução, medição e revisão permanecem conectados.

Como escolher um software de produção capaz de melhorar o planejamento

A escolha de um sistema para a indústria deve começar pelas necessidades do processo produtivo, e não apenas pela quantidade de funcionalidades disponíveis.

O primeiro ponto é verificar se o software de produção consegue trabalhar de maneira integrada com demanda, pedidos, estoques, materiais e capacidade.

Essas informações precisam estar conectadas porque uma mudança em qualquer uma delas pode afetar todo o planejamento.

Se um pedido muda de quantidade, por exemplo, podem surgir novas necessidades de materiais e capacidade. Se determinado estoque aumenta, talvez uma ordem que estava prevista deixe de ser necessária.

Gestão das ordens de produção

O sistema deve permitir criar, liberar, acompanhar e atualizar ordens ao longo de todo o processo.

É importante verificar se existem informações claras sobre produto, quantidade, operações, materiais necessários, datas previstas e situação atual de cada ordem.

Também deve ser possível distinguir ordens planejadas daquelas que já foram liberadas ou iniciadas. Essa separação reduz o risco de considerar uma necessidade futura como se ela já estivesse efetivamente em produção.

MRP e planejamento das necessidades de materiais

Outro ponto importante é verificar a existência de recursos para cálculo das necessidades de materiais.

O MRP deve relacionar estrutura dos produtos, quantidades planejadas, estoques existentes, reservas, ordens abertas e prazos para identificar quais componentes serão necessários.

Mais do que apontar a quantidade, o cálculo precisa mostrar quando cada material deverá estar disponível.

Isso permite antecipar possíveis faltas antes que elas interrompam uma ordem.

Plano Mestre de Produção

Para empresas que precisam organizar necessidades em diferentes períodos, recursos relacionados ao Plano Mestre de Produção também merecem atenção.

O sistema deve ajudar a distribuir produtos e quantidades ao longo do calendário considerando demanda confirmada, previsões, estoques e ordens existentes.

Essa visão facilita o planejamento de médio prazo e cria uma referência para os cálculos posteriores de materiais e capacidade.

Controle da capacidade produtiva

Um bom planejamento precisa considerar os limites da fábrica.

Por isso, é importante verificar se o sistema permite cadastrar capacidades de máquinas, equipamentos e centros de trabalho, além de jornadas, calendários e tempos das operações.

Também é relevante conseguir visualizar cargas por período.

Essa análise permite descobrir antecipadamente onde existem sobrecargas e quais recursos possuem disponibilidade para absorver novas ordens.

A identificação de gargalos ajuda a evitar programações que parecem possíveis no calendário, mas que não podem ser executadas pela estrutura existente.

Programação, sequenciamento e reprogramação das ordens

Além de calcular necessidades, o sistema precisa ajudar a organizar a sequência de execução.

É importante verificar como são consideradas prioridades, datas necessárias, tempos de preparação, disponibilidade dos recursos e dependências entre operações.

A possibilidade de reprogramação também é relevante.

Mudanças acontecem durante a rotina industrial. Uma ordem pode atrasar, um material pode ficar indisponível ou uma nova demanda pode exigir prioridade.

Nessas situações, o planejamento precisa ser atualizado sem perder a relação com as demais ordens.

Rastreabilidade das etapas produtivas

A rastreabilidade permite entender o que aconteceu durante a execução.

O sistema deve facilitar a consulta das etapas realizadas, quantidades produzidas, materiais consumidos, datas e situação das operações.

Essas informações são importantes tanto para acompanhar ordens em andamento quanto para analisar desvios depois da finalização.

Quanto maior a visibilidade do processo, mais fácil se torna identificar onde uma diferença entre planejamento e execução começou.

Relatórios e indicadores industriais

Os relatórios precisam transformar os registros da operação em informações úteis para decisão.

Indicadores de atrasos, produtividade, capacidade, quantidades planejadas e realizadas, estoques e perdas ajudam a avaliar o desempenho da programação.

Também é importante considerar a facilidade de consulta.

Informações relevantes não devem exigir uma sequência excessivamente complexa de verificações. O objetivo é permitir que o responsável pelo planejamento compreenda rapidamente o cenário e encontre os pontos que exigem atenção.

Parametrização de acordo com o processo produtivo

Cada indústria possui características próprias.

Lotes mínimos, múltiplos de fabricação, tempos de preparação, operações, estruturas de produtos, calendários e critérios de reposição podem variar significativamente.

Por isso, o sistema precisa permitir parametrizações compatíveis com a realidade da empresa.

Quanto mais os parâmetros representam o processo real, maior tende a ser a qualidade das sugestões geradas pelo planejamento.

Integração e capacidade de acompanhar o crescimento da operação

Também é importante observar a integração entre estoque, compras, pedidos, custos e produção.

Quando essas informações permanecem separadas, o planejamento pode utilizar dados desatualizados ou exigir conferências manuais antes de cada decisão.

A escalabilidade deve ser considerada da mesma maneira. O aumento do número de produtos, estruturas, ordens e operações eleva significativamente o volume de informações que precisam ser analisadas.

Um software de produção adequado deve conseguir acompanhar esse crescimento sem transformar o planejamento em um processo cada vez mais difícil de controlar.

Mais do que registrar ordens, o sistema precisa transformar dados operacionais em respostas claras para as principais decisões da fábrica: o que deve ser fabricado, quando cada produção precisa começar e qual quantidade deve ser programada para atender à necessidade sem gerar falta ou excesso.
